二、固定资产的初始计量
固定资产应当按照成本进行初始计量。
固定资产的成本,是指企业购建某项固定资产达到预定可使用状态前所发生的一切合理、必要的支出。这些支出包括直接发生的价款、相关税费、运杂费、包装费和安装成本等,也包括间接发生的,如应承担的借款利息、外币借款折算差额以及应分摊的其他间接费用。
(一)外购固定资产
企业外购固定资产的成本,包括购买价款、相关税费、使固定资产达到预定可使用状态前所发生的可归属于该项资产的运输费、装卸费、安装费和专业人员服务费等。外购固定资产分为购入不需要安装的固定资产和购入需要安装的固定资产两类。
【提示1】2009年1月1日增值税转型改革后,企业购建生产用固定资产发生的增值税进项税额可以从销项税额中抵扣。因此,此处的“相关税费”中不包括允许抵扣的增值税进项税额。
【提示2】员工培训费应计入当期损益。
1.购入不需要安装的固定资产
相关支出直接计入固定资产成本。
2.购入需要安装的固定资产
通过“在建工程”科目核算

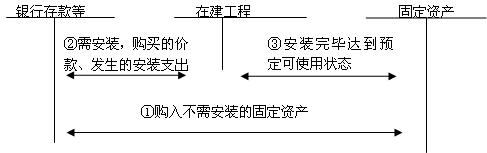

外购固定资产的核算如下图所示:
【例题3•单选题】甲公司为增值税一般纳税人,于2009年2月3日购进一台不需要安装的生产设备,收到的增值税专用发票上注明的设备价款为3 000万元,增值税税额为510万元,款项已支付;另支付保险费15万元,装卸费5万元。当日,该设备投入使用。假定不考虑其他因素,甲公司该设备的初始入账价值为( )万元。(2010年考题)
A.3 000
B.3 020
C.3 510
D.3 530
【答案】B
【解析】购入设备的增值税进项税额可以抵扣,甲公司该设备的初始入账价值=3 000+15+5=3 020(万元)。
3.外购固定资产的其他情形
(1)以一笔款项购入多项没有单独标价的固定资产,应当按照各项固定资产的公允价值比例对总成本进行分配,分别确定各项固定资产的成本。
【例题4•单选题】甲公司为一家制造性企业。2012年4月1日,为降低采购成本,向乙公司一次购进了三套不同型号且有不同生产能力的设备X、Y和Z。甲公司以银行存款支付货款880 000元、增值税税额149 600元、包装费20 000元。X设备在安装过程中领用生产用原材料账面成本20 000元,支付安装费30 000元。假定设备X、Y和Z分别满足固定资产的定义及其确认条件,公允价值分别为300 000元、250 000元、450 000元。假设不考虑其他相关税费,则X设备的入账价值为( )元。
A.320 000
B.324 590
C.350 000
D.327 990
【答案】A
【解析】X设备的入账价值=(880 000+20 000)/(300 000+250 000+450 000)×300 000+20 000+30 000=320 000(元)。
(2)购买固定资产的价款超过正常信用条件延期支付,实质上具有融资性质的,固定资产的成本以购买价款的现值为基础确定。实际支付的价款与购买价款的现值之间的差额,应当在信用期间内采用实际利率法进行摊销,摊销金额除满足借款费用资本化条件应当计入固定资产成本外,均应当在信用期间内确认为财务费用,计入当期损益。
【例题5•判断题】企业购入不需要安装的生产设备,购买价款超过正常信用条件延期支付,实质上具有融资性的,应当以购买价款的现值为基础确定其成本。( )(2008年考题)
【答案】√
【例题6•计算分析题】A公司2010年1月1日从C公司购入N型机器作为固定资产使用,该机器已收到,不需安装。购货合同约定,N型机器的总价款为2 000万元,分3年支付,2010年12月31日支付1 000万元,2011年12月31日支付600万元,2012年12月31日支付400万元。假定A公司3年期银行借款年利率为6%。
已知:(P/F,6%,1)=0.9434;(P/F,6%,2)=0.8900;(P/F,6%,3)=0.8396。
要求:编制购入固定资产、未确认融资费用摊销、支付长期应付款的会计分录。
【答案】
固定资产入账价值=1 000×0.9434+600×0.8900+400×0.8396=1 813.24(万元)
长期应付款入账价值为2 000万元
未确认融资费用=2 000-1 813.24=186.76(万元)
借:固定资产 1 813.24
未确认融资费用 186.76
贷:长期应付款 2 000
2010年12月31日
本期未确认融资费用摊销=期初摊余成本×实际利率=期初应付本金余额×实际利率=(期初长期应付款余额-期初未确认融资费用余额)×实际利率
未确认融资费用摊销=(2 000-186.76)×6%=108.79(万元)
借:财务费用 108.79
贷:未确认融资费用 108.79
借:长期应付款 1 000
贷:银行存款 1 000
2011年12月31日
未确认融资费用摊销=[(2 000-1 000)-(186.76-108.79)]×6%=55.32(万元)
借:财务费用 55.32
贷:未确认融资费用 55.32
借:长期应付款 600
贷:银行存款 600
2012年12月31日
未确认融资费用摊销=186.76-108.79-55.32=22.65(万元)
借:财务费用 22.65
贷:未确认融资费用 22.65
借:长期应付款 400
贷:银行存款 400
(二)自行建造固定资产
1.自营方式建造固定资产
企业通过自营方式建造的固定资产,其入账价值应当按照该项资产达到预定可使用状态前所发生的必要支出确定,包括直接材料、直接人工、直接机械施工费等。
企业为建造固定资产准备的各种物资,包括工程用材料,尚未安装的设备以及为生产准备的工器具等,通过“工程物资”科目进行核算。工程物资应当按照实际支付的买价、运输费、保险费等相关税费作为实际成本。
工程完工后剩余的工程物资,如转作本企业库存材料的,按其实际成本或计划成本转作企业的库存材料。

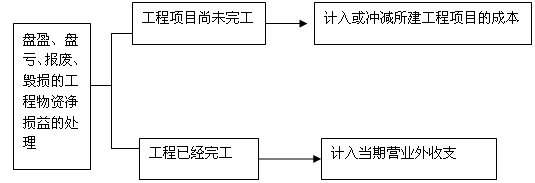

盘盈、盘亏、报废、毁损的工程物资净损益的会计处理如下图所示:
所建造的固定资产已达到预定可使用状态,但尚未办理竣工决算的,应当自达到预定可使用状态之日起,根据工程预算、造价或者工程实际成本等,按暂估价值转入固定资产,并按有关计提固定资产折旧的规定,计提固定资产折旧。待办理竣工决算手续后再调整原来的暂估价值,但不需要调整原已计提的折旧额。
【提示】企业建造生产线等动产领用生产用材料,不需要将材料购入时的进项税额转,但建造厂房等不动产领用材料时,则需要将材料购入时的进项税额转出。
【例题7•单选题】某企业购入一台需要安装的生产用设备,取得的增值税专用发票上注明的设备买价为50 000元,增值税税额为8 500元,支付的运杂费和保险费为3 500元,设备安装时领用工程用材料价值1 000元(不含增值税),支付有关人员工资2 000元。该固定资产的成本为( )元。
A.65 170
B.62 000
C.56 500
D.63 170
【答案】C
【解析】该固定资产的成本=50 000+3 500+1 000+2 000=56 500(元)。
高危行业企业按照国家规定提取的安全生产费,应当计入相关产品的成本或当期损益,同时记入“专项储备”科目。企业使用提取的安全生产费时,属于费用性支出的,直接冲减专项储备。企业使用提取的安全生产费形成固定资产的,应当通过“在建工程”科目归集所发生的支出,待安全项目完工达到预定可使用状态时确认为固定资产;同时,按照形成固定资产的成本冲减专项储备,并确认相同金额的累计折旧。该固定资产在以后期间不再计提折旧。
【提示】“专项储备”科目期末余额在资产负债表所有者权益项目下“减:库存股”和“盈余公积”之间增设“专项储备”项目反映。
提取安全费用时 |
借:生产成本、制造费用(或当期损益) |
使用提取的安全费用时 |
(1)属于费用性支出,直接冲减专项储备 |
【教材例3-2】甲公司是一家煤矿企业,依据开采的原煤产量按月提取安全生产费,提取标准为每吨10元,假定每月原煤产量为70 000吨。20×9年7月8日,经有关部门批准,该企业购入一批需要安装的用于改造和完善矿井运输的安全防护设备,价款为2 000 000元,增值税进项税额为340 000元,安装过程中支付人工费300 000元,7月28日安装完成。20×9年7月30日,甲公司另支付安全生产检查费150 000元。假定20×9年6月30日,甲公司“专项储备——安全生产费”余额为50 000 000元。不考虑其他相关税费,甲公司的账务处理如下:
(1)企业按月提取安全生产费
借:生产成本 700 000
贷:专项储备——安全生产费 700 000
(2)购置安全防护设备
借:在建工程——××设备 2 000 000
应交税费——应交增值税(进项税额) 340 000
贷:银行存款 2 340 000
借:在建工程——××设备 300 000
贷:应付职工薪酬 300 000
借:应付职工薪酬 300 000
贷:银行存款或库存现金 300 000
借:固定资产——××设备 2 300 000
贷:在建工程——××设备 2 300 000
借:专项储备——安全生产费 2 300 000
贷:累计折旧 2 300 000
(3)支付安全生产检查费
借:专项储备——安全生产费 150 000
贷:银行存款 150 000
【例题8•单选题】甲公司是一家煤矿企业,依据开采的原煤产量按月提取安全生产费,提取标准为每吨15元,假定每月原煤产量为10万吨。2012年4月5日,经有关部门批准,该企业购入一批需要安装的用于改造和完善矿井运输的安全防护设备,价款为100万元,增值税的进项税额为17万元,建造过程中发生安装支出13万元,设备于2012年5月10日安装完成。甲公司于2012年5月份支付安全生产设备检查费10万元。假定2012年5月1日,甲公司“专项储备——安全生产费”余额为500万元。不考虑其他相关税费,2012年5月31日,甲公司“专项储备——安全生产费”余额为( )万元。
A.527
B.523
C.640
D.650
【答案】A
【解析】甲公司“专项储备——安全生产费”余额=500+10×15-10-(100+13)=527(万元)。
2.出包方式建造固定资产
企业以出包方式建造固定资产,其成本由建造该项固定资产达到预定可使用状态前所发生的必要支出构成,包括发生的建筑工程支出、安装工程支出、以及需分摊计入各固定资产价值的待摊支出。
待摊支出是指在建设期间发生的,不能直接计入某项固定资产价值、而应由所建造固定资产共同负担的相关费用,包括为建造工程发生的管理费、可行性研究费、临时设施费、公证费、监理费、应负担的税金、符合资本化条件的借款费用、建设期间发生的工程物资盘亏、报废及毁损净损失,以及负荷联合试车费等。
